Sanierung der Straße "Molberg"

zuletzt aktualisiert: 26. Juni 2025

Das Projekt

Die im Höchstädter Westen gelegene Straße "Molberg" ist grundsätzlich hinsichtlich ihrer Versorgungsleitungen und auch des Straßenkörpers sanierungsbedürftig. Daher hat der Bau- und Umweltausschuss bereits 2022 eine Sanierung beschlossen.

Im Zuge der Bauarbeiten soll die Erschließung deutlich verbessert werden, da insbesondere der Naturkindergarten "Wiesenwichtel" derzeit nicht fußläufig über einen Gehweg erreichbar ist. Die Straße "Molberg" soll daher um einen durchgängigen Gehweg aufgewertet werden. Zugleich soll die Geh- und Radverbindung Richtung Dillinger Straße durch einen durchgängig asphaltierten Weg verbessert werden.

Die Planungen wurden im 2. Halbjahr 2024 weiter konkretisiert und detailliert ausgearbeitet. Dabei werden Straßenbreiten von 5,5 Metern und Gehsteigbreiten von 1,6 bis 1,8 Metern eingehalten. Voraussichtlich werden über 3 Mio. EUR am Molberg investiert werden. Die Maßnahme wird durch den Freistaat Bayern gefördert.

Im Rahmen der Umbaumaßnahme werden von der Stadt die Kanal- und Wasserleitungen saniert bzw. erneuert. Den Infrastrukturbetreibern wird ebenfalls die Möglichkeit zum Einbau von Leitungen (z.B. Strom, Telekommunikation, Breitband, Energie) gegeben. Für nötige Absprachen kommen diese in eigener Zuständigkeit ggf. auf die Grundstücksanlieger zu.

Bauzeitenplan

Die Baumaßnahme „Molberg“ beginnt in Kürze und wird voraussichtlich bis Ende 2026 andauern. Die Bauarbeiten, sind in drei Abschnitte geteilt:

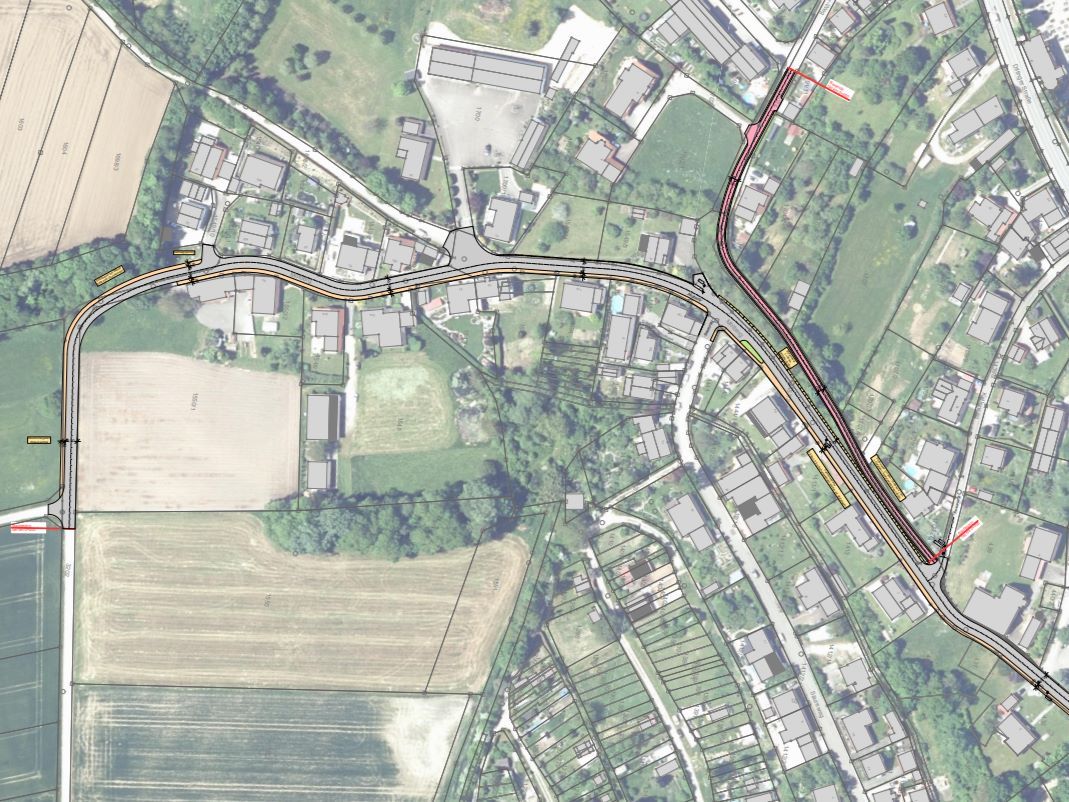

  1. Kindergarten <> Säureweg
    Im ersten Abschnitt wird zwischen dem südlichen Ortsende beim Naturkindergarten „Wiesenwichtel“ und der Einmündung Säureweg gebaut. Von Juli bis voraussichtlich Dezember 2025 werden in diesem Bereich die Bagger rollen.

  2. Säureweg <> Kellerweg
    Nach der Winterbaupause werden die Arbeiten im März 2026 im Abschnitt zwischen den Einmündungen Säureweg und Kellerweg fortgesetzt. Sie werden dort bis ungefähr Juli 2026 andauern.

  3. Kellerweg <> Dillinger Str. (B16)
    In einem dritten und letzten Abschnitt wird auch das Teilstück zwischen der Einmündung Kellerweg und der Einmündung in die Dillinger Straße (B16) umfassend saniert. Die Arbeiten beginnen Ende Juni bzw. Anfang Juli 2026 und werden bis ca. Ende des Jahres 2026 andauern.

Gut zu wissen…

  • Der derzeitige Bauzeitenplan gibt einen ungefähren Anhaltspunkt der geplanten Arbeiten wieder und ist nicht verbindlich. Insbesondere durch besondere Schwierigkeiten in der Bauausführung, die Abhängigkeit von Arbeiten Dritter oder auch anderer projektbezogener Hindernisse können sich Verschiebungen ergeben. Gravierende Änderungen werden wir an dieser Stelle und über unsere üblichen Kanäle kommunizieren.
  • Die Stadt Höchstädt und die ausführenden Baufirmen werden die Anwohner der Straße „Molberg“ bzw. weitere Betroffene selbstverständlich vor unvermeidlichen Sperrungen informieren. Wir sind bemüht, die Beeinträchtigungen während der Bauphase so gering wie möglich zu halten.
  • Die Straße ist während der Bauphase für den Durchgangsverkehr gesperrt. Anliegerverkehr ist grundsätzlich möglich.

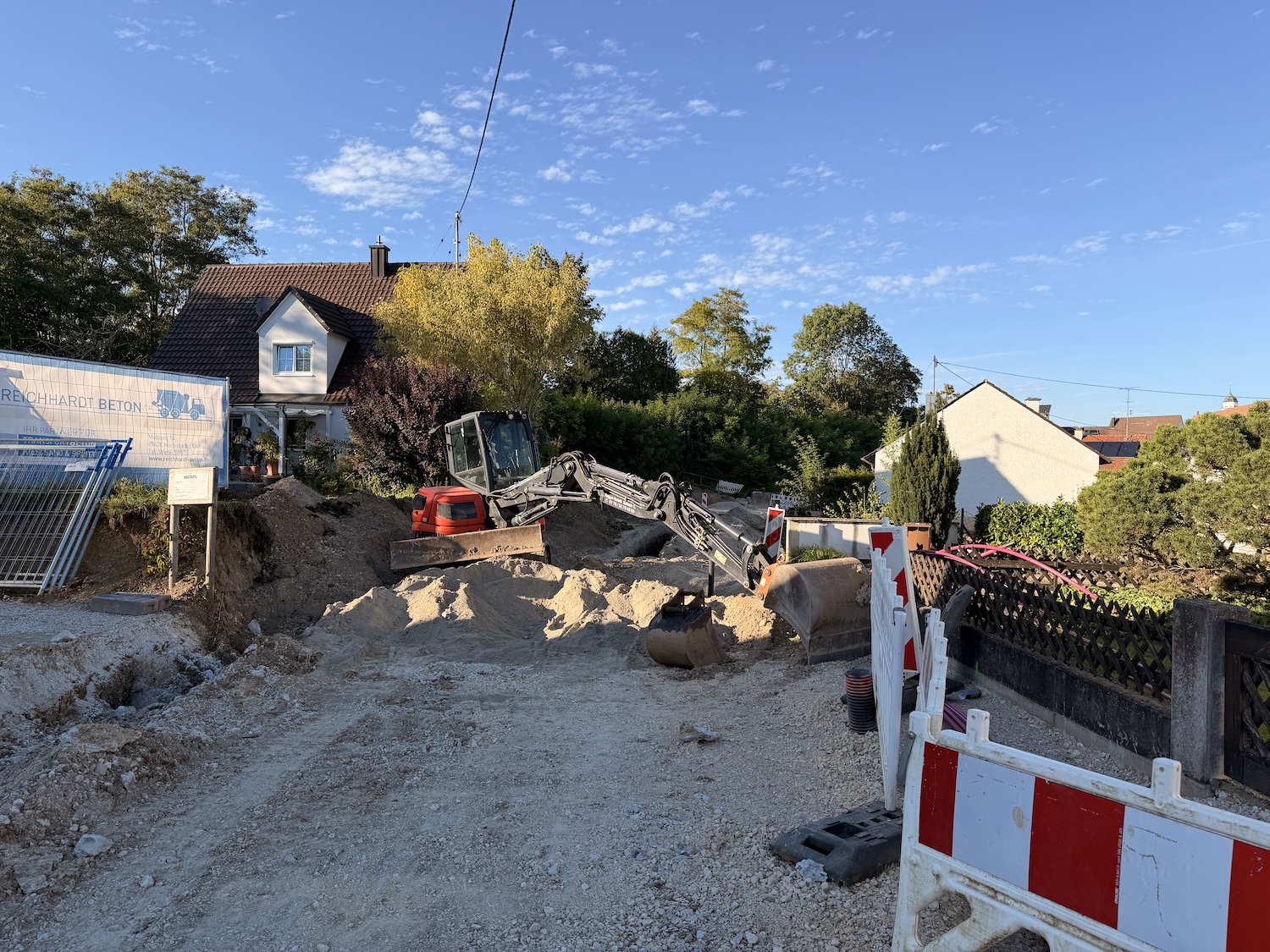

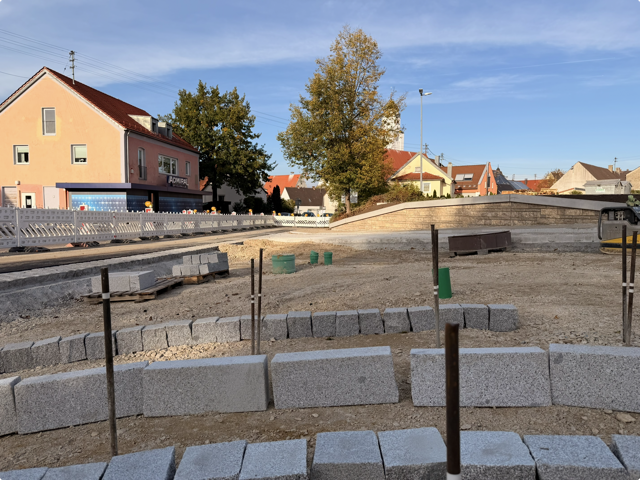

Bilder

Auf einen Blick

  • Sachstand

    in Planung
  • Bauherr

    Stadt Höchstädt
  • Kosten

    ca. 3,5 Mio. EUR

Gefördert durch

Freistaat Bayern
